회사소개
분양정보
공사의뢰
고객지원
공사관리
회사개요
|
CEO 인사말
|
인증서
|
공사지명원
|
조직도
|
연혁
|
오시는 길
분양정보
공사견적
공지사항
|
Q&A
|
스마트건설관리시스템소개
시공현장 및 완료현장
2021
2020
2019
2018
2017
2016
2015
2014
2013
2012이전
미래프라자 신축공사
현장주소
경기도 김포시 구래동 6881-11
공사기간
2017.12.11 ~ 2019.02.28
공사규모
지상 5층 지하 2층
공사구조
철근콘크리트구조(RC)
스마트 일보
2019년 06월 04일
작업일자 :
2019.06.04
현장관리 :

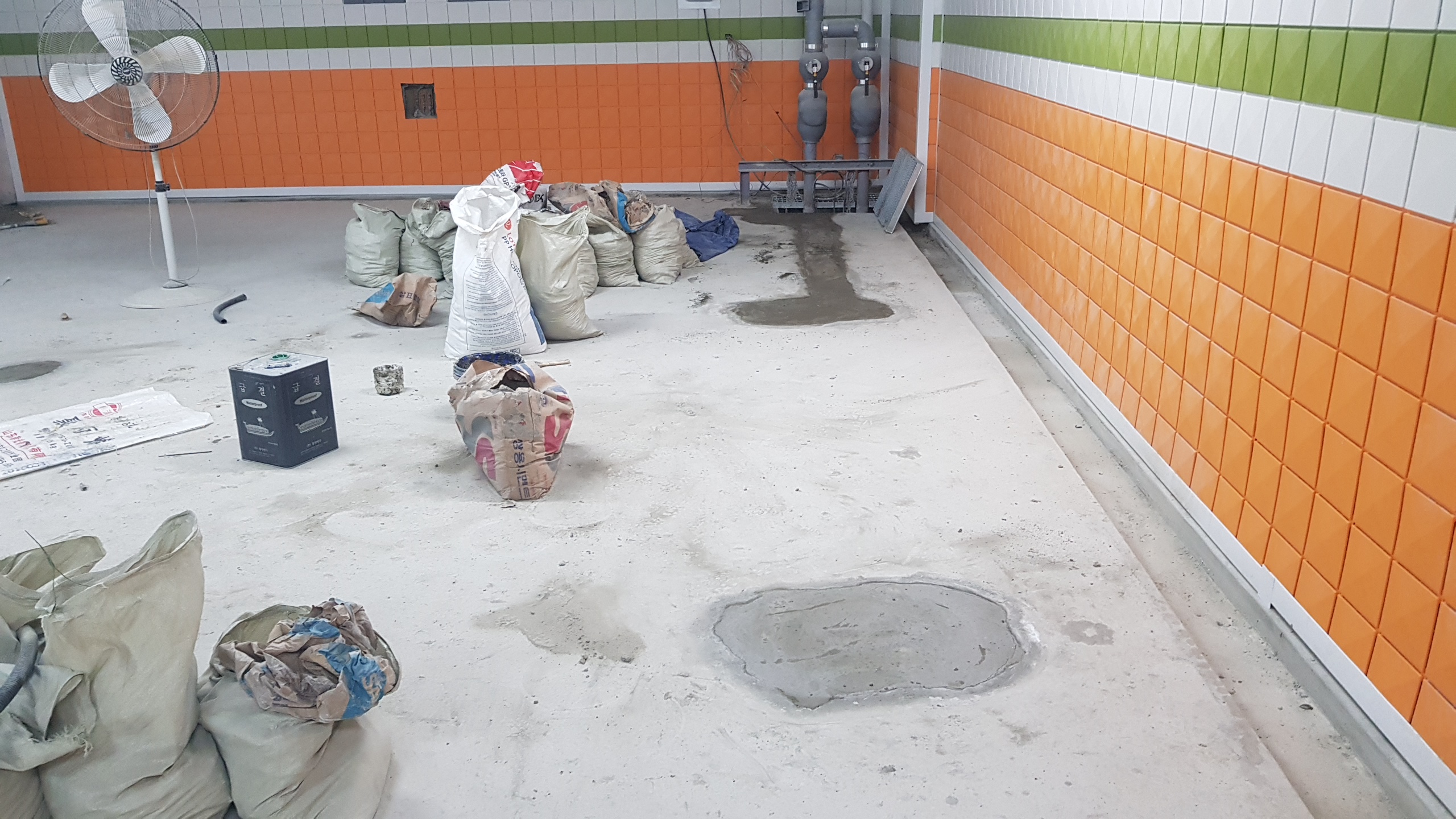

현장관리 : 인접부지 자재정리 및 반출
특이사항 :
--
##LINKST##
##ITEM1##
##LINKEN##
2019.06.04
2019.03.08
2019.03.07
2019.03.01
2019.02.28
2019.02.27
2019.02.26
주간 공정
작업사항
해당주의 상세한 작업사항을 확인하실 수 있습니다.
이전
주 간 공 정
다음
실 적
계 획
2019.02.04 ~ 2019.02.10
2019.02.11 ~ 2019.02.17
내용

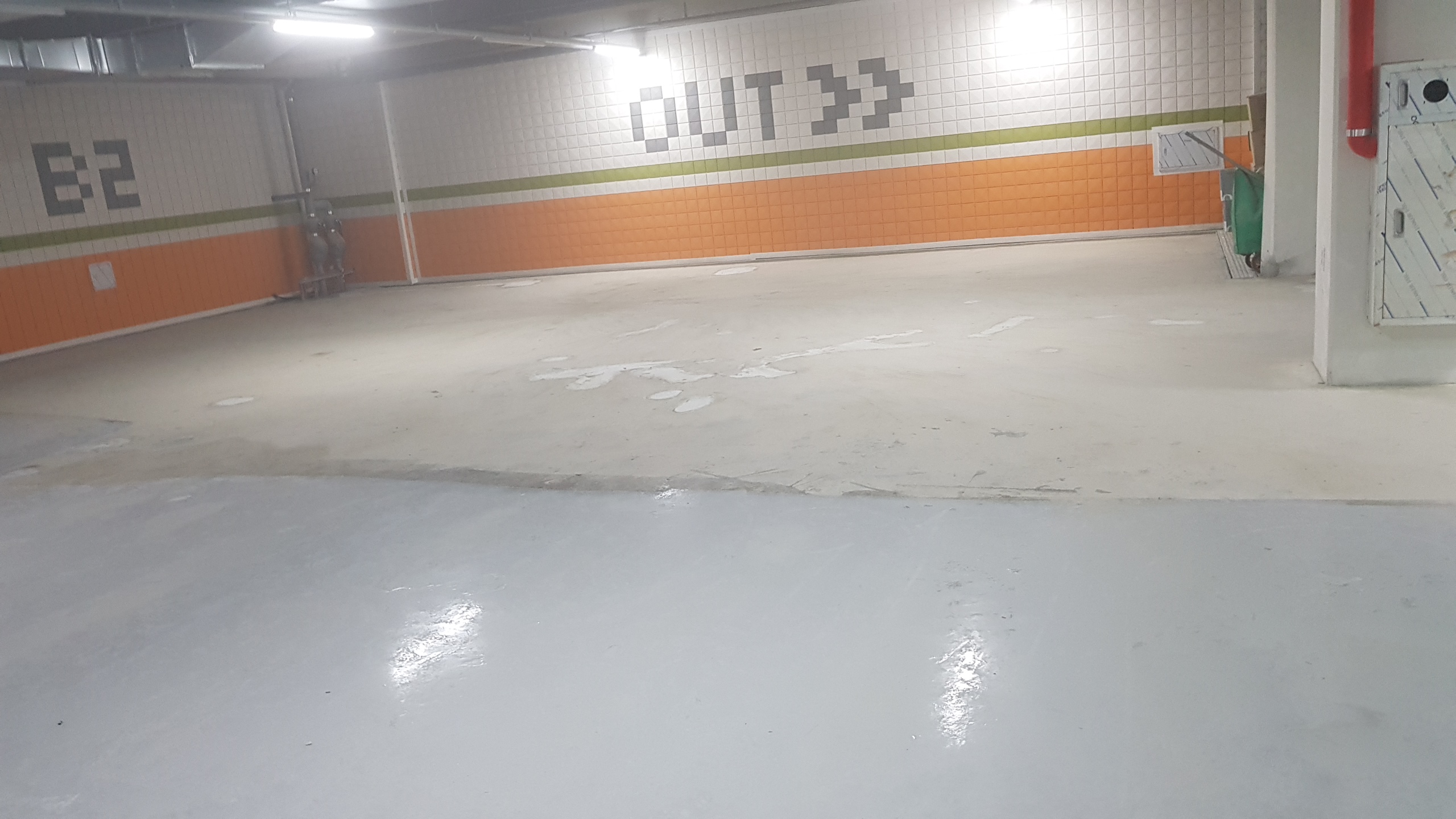

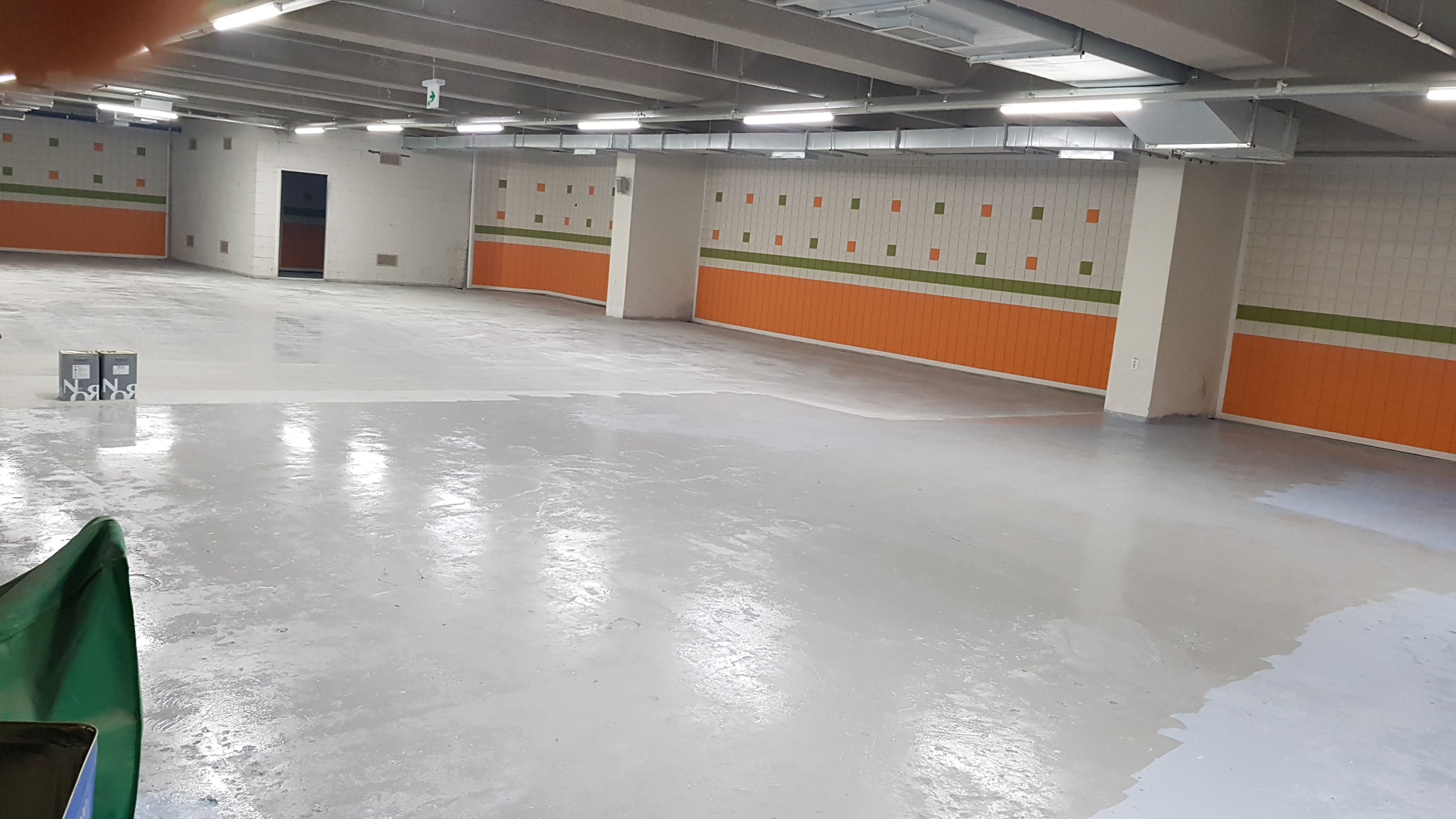

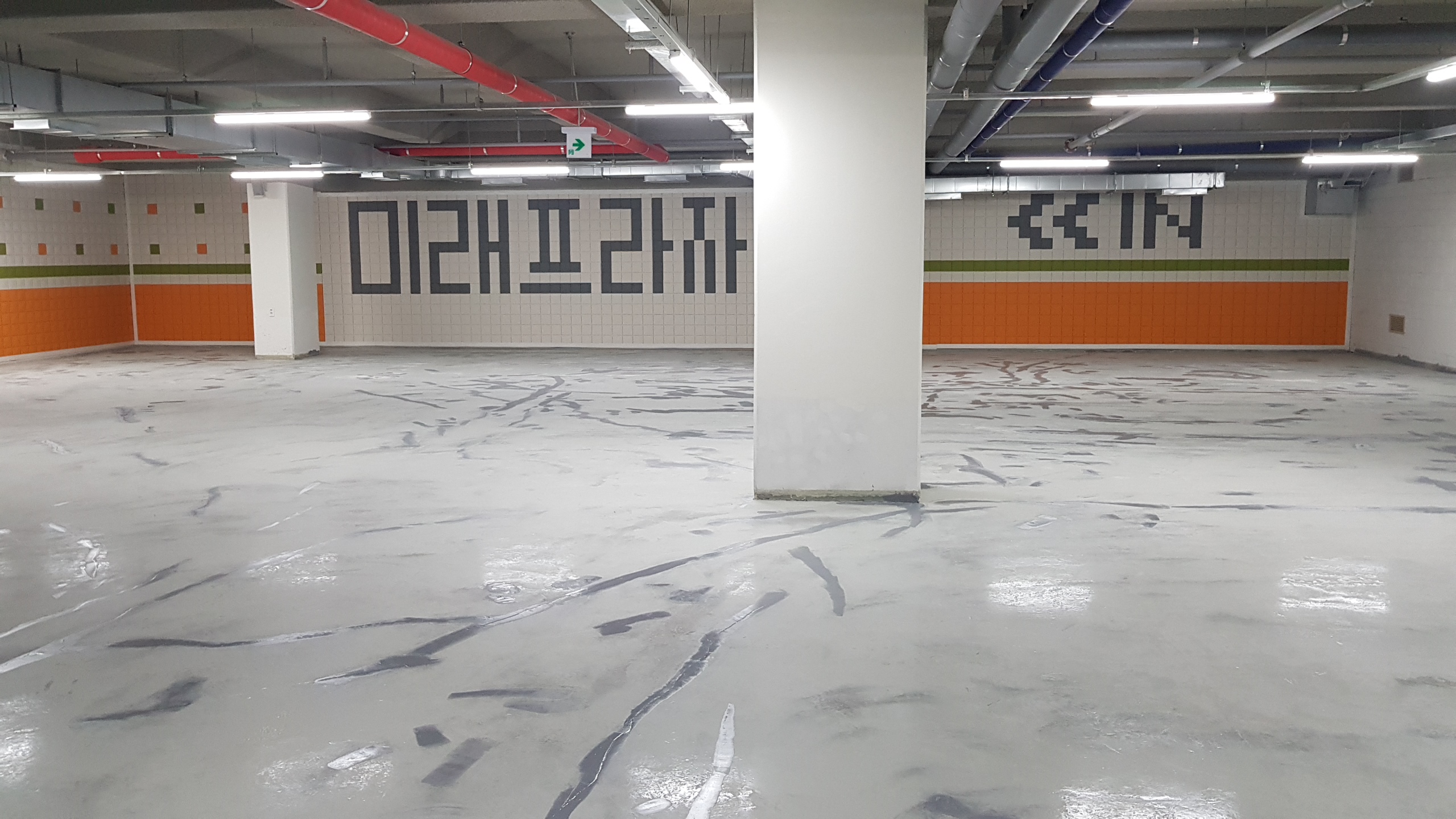

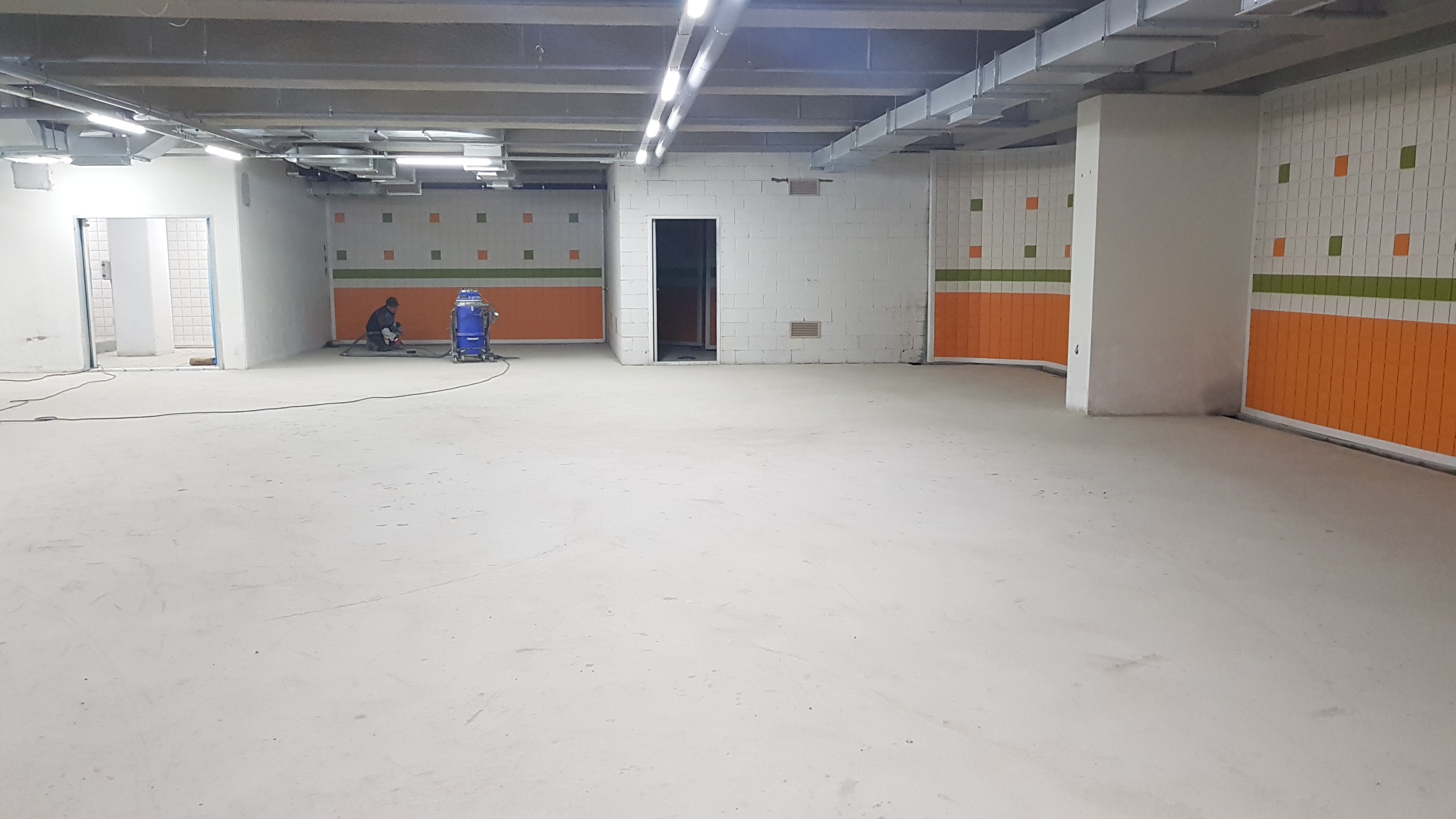

1. 도장공사 : 지하1,2층 바닥 그라인딩 및 에폭시 퍼티작업
2. 타일공사 : 1층 복도 바닥 타일줄눈넣기
3. 전기통신공사 : 콘센트 및 등기구 설치/소방기구설치
4. 기계소방 : 복도 스프링쿨러 해드설치
내용
1. 도장공사 : 지하1,2층 바닥 에폭시 2차 및 코팅/ 계단실 벽체도장
2. 전기소방 : 2,3층 배연창 배관배선 설치
3. 도시가스 : 사용검사실시
기타사항
기타사항
1. 2월14일 통신 사용검사실시
2. 2월 15일 소방 사용검사실시
작업사진
해당주 작업한 내용을 사진을 통해 생생하게 확인하실 수 있습니다.
협의게시판
등록된 자료가 없습니다.
